연약지반 처리공법

 연약지반 처리공법

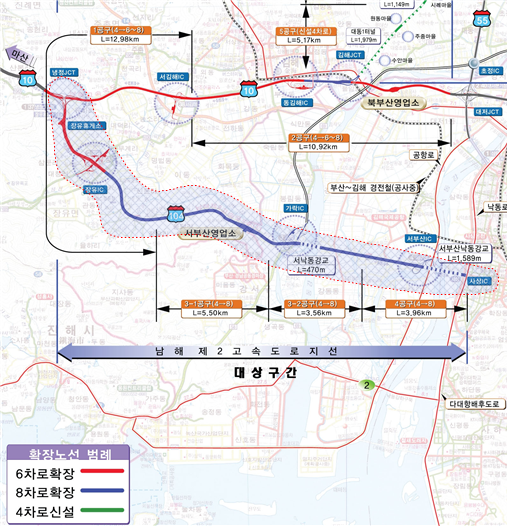

남해고속도로 제 2지선 확장공사시 기존의 설계된 연약지반 처리공법에 대한 문제점을 도출하고 개선안 비교 검토를 통해 안정적이고, 효율적인 공법으로 개선함으로서 원활한 공사추진 및 시공의 안정성 등 증진을 목적으로 시행된 내용를 논문으로 정리하였습니다. . 주요내용은 1.

기존도로를 제거 한 후 다시 성토작업을 시행하는 부분에 대한 시공성 개선, 2. 기존도로 법면부를 천공 한 후 PBD공법 시행에 따른 시공성 저하 개선, 3.

기존도로 제거 시 발생되는 폐아스콘 처리 등에 따른 사업비 증액 처리방안 강구, 4. 복합공종 다단계 시공에 따른 공기지연 부분 해소, 5.

교대 부 연약지반처리 후 교대 시공에 따른 공사기간 부족 해소, 6. 연약지반의 지반특성이나 심도와 무관하게 일률적으로 적용된 허용잔류침하량의 기준 재정립, 7.

부체도로 등 법정도로 이 외의 도로에 대한 별도의 연약지반처리기준 마련, 8. 고속도로 종단하향조정 및 평면선형 분리 등 연약지반 처리공법 개선 등에 관한 방안...

# PBD # 허용잔류침하량 # 평면선형분리 # 종단하향조정 # 연약지반 # 남해2지선 # 기존도로 # 공법변경 # 공기확보 # 확장공사
