기초 수평 타설 조인트(타설 중단으로 인한 Cold Joint)

 기초 수평 타설 조인트(타설 중단으로 인한 Cold Joint)

온통 기초(일명 통매트 기초)는 슬래브와 같은 판형 부재이지만, 두께면에서 상당한 차이가 있으므로 콘크리트 타설 시 Zoning 계획에 따라 일정 단위로 끊어 치게 된다. 그럼에도 각종 상황(갑작스런 우천, 펌프카의 고장, 레미콘 운송 문제 등)으로 인해 기초를 타설하다가 중단하게되어 계획된 조인트(Construction Joint)가 아닌 수평방향의 콜드 조인트(Cold Joint)가 발생하는 "사고"를 만나게 되는데, 이번 글에서는 우마철근을 이용하여 이 난관을 해쳐나갈 방법에 대하여 이야기 해보겠다.

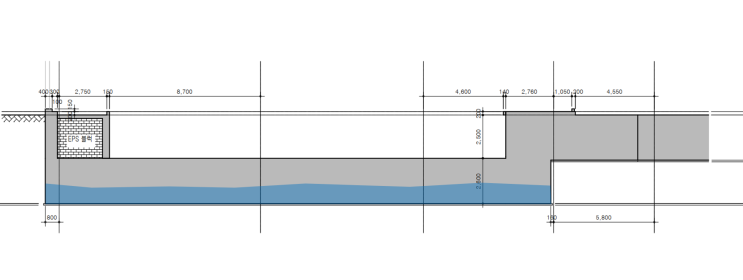

갑작스러운 타설 중단에 의한 수평 Cold Joint 발생 아래 단면도와 같이 기초의 두께가 사람 키보다 한참 큰 2.5m의 구조물은 그 타설량도 어마어마 하다. 따라서 하루 타설 물량 계획을 적절히 끊어서 계획하게 되는데, 본 예시의 구조물은 기초에 꺾임이 있으므로 한국사람 성미에 꺾임 전의 하부 영역은 한번에 타설하고 싶은 마음속 욕구가 생기게 될 것이다.

그러나, 아무리 타설...

# ColdJoint # 기초수평조인트 # 기초콜드조인트 # 수평전단연결재 # 수평타설조인트 # 우마철근 # 우천타설중단
