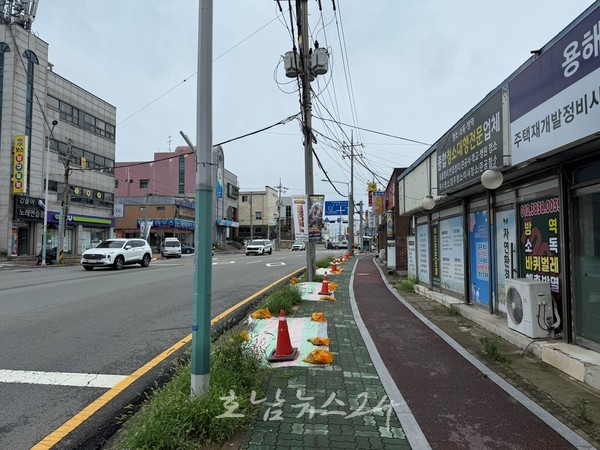

현장 여건과 지역 주민 의견 반영해‘한전주 지중화’ 추진 2026년 지중화 사업 선정 목표…공사 일정 부득이하게 연기 목포시는 지난 3월 착공한 ‘구)경찰서사거리~용해지구삼거리 도로개선’ 공사를 ‘한전주 지중화’ 사업 추진에 따라 연기하기로 결정했다고 밝혔다. 이번 사업은 대양산단 진·출입부와 용해·백련지구 대규모 공동주택 개발에 따른 교통 수요 증가로 상습 정체가 발생하는 해당 구간의 문제를 해소하기 위해 추진됐다.
시는 총 사업비 13억 원을 투입해 2025년 3월부터 9월까지 약 400m 구간(구)경찰서사거리~용해지구삼거리)의 도로를 인도 폭을 축소해 기존 왕복 4차로에서 6차로로 확장할 계획이었다. 시는 5월 관계기관 협의를 마치고, 6월 가로수 이식을 완료했으며, 7월 지장전주 이설을 위해 한국전력공사 목포지사와 시험 굴착을 실시했다.
그러나 현장 조사 결과 인도 내 지하매설물이 과밀하게 설치돼 전주 이설이 사실상 어려웠고, 인도 축소 후 전주 재설치 시 상가 이용 불편과 ...
