전산실, 서버룸 전기공사 분전반 설치 서버 랙 PDU 전원공급 공사

 전산실, 서버룸 전기공사 분전반 설치 서버 랙 PDU 전원공급 공사

안녕하세요 이번 현장은 지난 포스팅에서 말씀드린 봐와 같이 비트코인 채굴장을 개선해서 재구축 하는 현장이라서 전기공사도 기존 형식과 달라 재시공하게 되었습니다. 현재 사용 중인 전기는 저압(10Kw)으로 변경해 놓은 상항입니다 추후 공사 진행시 고압 990kw 전기 승압해서 사용할 예정입니다 위와 같이 변압기가 590kw, 400kw 각각 설치되어 있고 케이블 및 퓨즈가 분리되어 있어서 연결 작업이 필요한 부분입니다 전산실 구축 공사전 한전에 전기 승압 신청 절차가 먼저 진행되었습니다 Previous image Next image 이제서야 전기승압 및 모자분리 작업까지 마무리 후 전산실 구축 전기공사 진행하게 되었습니다.

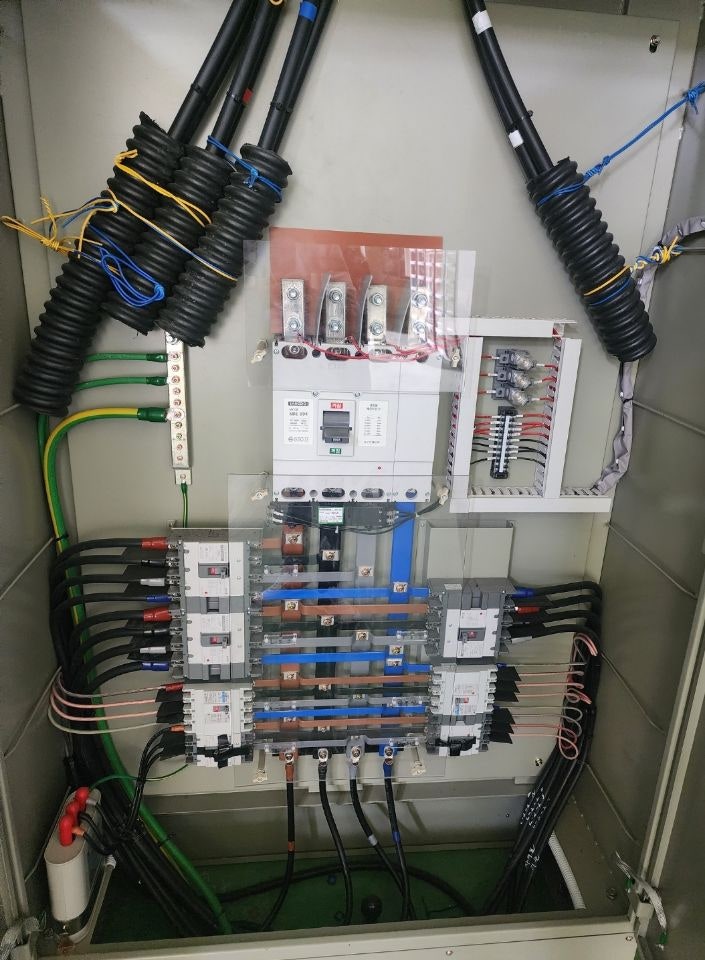

Previous image Next image 기존 590kw 메인 분전반에서 전산실 분전반 전원 포설입니다 구축할 기본적인 구성은 아래와 같습니다 전기공사 분전반 설치 및 케이블 설치 사양 및 범위 2차 출력 분전반 설치 (전산실) - 2차 분전반: 600 × 1...
